  发帖心情 Post By:2021/8/19 19:05:00 [显示全部帖子]

大赞,再也不用递归搞这个了,方便很多……就等甘特图了

 回到顶部
帅哥哟,离线,有人找我吗?
chinaabs
  2楼 | 信息 | 搜索 | 邮箱 | 主页 | UC


加好友 发短信
等级:幼狐 帖子:53 积分:1019 威望:0 精华:0 注册:2019/2/26 16:38:00
  发帖心情 Post By:2021/8/19 22:30:00 [显示全部帖子]

MRP计算大赞
实际生产中,MRP主要是在办公一端,还可以延伸到制造,这样才能更细化的管理。
在制造过程中,涉及到工艺流程,以及资源(设备设施工具,人员,资金)的匹配协调,尤其是小批量柔性生产。
举一个例子,自动化设备厂家,设备有很多bom,这次更新基本解决了理清楚数量的问题。
有了数量之后,基本可以分成三类:
  1. 第一类,外购件(电线,电源,螺栓,螺母,传感器等)
  2. 第二类,外协件,如外壳,框架,需要整体外发加工,以及如喷漆,电镀等部分生产流程要拿到外面加工的
  3. 第三类,是完全由自己完成的工作,比如自己加工的的零件,以及设备的组装,调试检测等。
每个件都有流程,如:
对于外购件,流程是设计出bom→审批付款→等待交货→收货→检验。
对于外协件,流程是外发→审批→现场检验→现场验收→等待交货→收货→检验
对于生产件,随便举一个例子,做一个焊接的大型弯管外壳,需要备料(看库存有没有,没有的话就采购)→钣金车间卷板(把钢板卷成圆弧块)(10小时,2个卷板工人,工人要A级水平)→焊接(20小时,需要用自动化焊接机,操作人员1人,同时要提前调试机器,需要调机技术员1人半小时)→热处理(烘烤10小时,需要0.3个人(意思是一个人可以同时看几个热处理设备),10小时)→数控立车加工(6小时,0.5个工人,B级水平,同时,CNC加工需要对机器提前编程,由工艺部门,满足一定水平某个设计员,提前准备好程序。程序编好后,由调机员,在机器开始加工前,提前调试好程序,预计0.5小时)→钻床加工(3小时)→镗床加工→涂装→检验入库
这些工艺流程中的任务是相互关联的,有
  1. FF(同时结束,比如最后组装,就要求前面的工序同时结束最理想,这样不会因为某个零件耽误整体组装)
  2. FS(前面一道工序结束后开始,一般的上下道流程)
  3. SS(同时开始),比如英语考试,不同考生可能按照不同的顺序答题,但是考生A的英语听力任务和考生B的英语听力任务是SS。
  4. SF(开始结束),一般是不同流程中的任务,比如一家人吃饭,妈妈是A吃蔬菜→B吃荤菜→C吃饭→D洗全家的碗,儿子是 1吃蔬菜→2吃荤菜→3吃饭。这是任务3的前置任务有两个,2 FS和D SF。
实际生产中,有很多道流程在同步进行,有些流程不是单独的直线瀑布流,会涉及到if,select case,以及循环。
管理的目标也不是单一的,需要保证安全,质量,交期,保证设备满负荷运转,保证人员分配均匀,同时对新的需求要能合理预估出交货期。
    举设备的例子,不同的流程,都会用到同一台设备,这个时候要保证这台设备的工时不重叠,同时,确保设备开足,不然相关设备和人员会闲置就是浪费。有时突然来个急单,或者某个件不良,只能插单,会影响很多个订单,很多道后续流程,也有时机器故障,或者人员临时请假等。
    再举人员的例子,首先不同的人有不同的技能,根据任务要求匹配。同时,有些时候,一个人能同时兼顾几个任务。人员与人员之间分配要公平,基本相等。以及,人有不确定性,但是一个零件很可能会因为一道疏忽报废,所以需要有办法控制人员按照系统要求操作。人员还要计件拿钱,当然这个功能对于狐表来讲不是问题。
目前以上问题基本都是靠人脑,显然是算力算法都不够的,找不到最优解。往往是忙的时候忙死,闲的时候闲死,设备也有不够用,都卡在设备上,结果第二天设备完全没活可干等情况,以及对最终交期的模糊导致的商誉损失。

综上,生产管理实际就是一道多条件多变量的规划求解问题。这些基本都能在MS project有相关设置,不过 project实在是难用,也不适合实际情况。
现在我想到有几点可以实现的:
  1. 让安排一目了然。根据任务的相互关系,时间关系等,列出甘特图或流程图,可以跟踪,调整,拖动,时间精确到分钟。流程,设备的使用状况,人员的任务状况都有这样的甘特图,,方便调整,同时,调整后系统可以实时自动计算资源过度分配等冲突。这里需要一个功能强大的甘特图控件。
  2. 让人员更可控。控制人员按照系统操作,比如必须要检验确认才能下一步,这时候可以计算出一个临时码发给检验的钉钉,只有得到这个号码后,才能结束这个任务(计入提成,以及得到分配下一个任务的权限)。
可以想象但是不靠谱的期待:
  1. 用规划求解,自动找出最优值,看有没这种api之类的,excel自带的solver的比较弱。
  2. 用人工智能算法,找到最优值。
供狐爸参考


2021年10月15日补充,我前面描述的其实就是APS智能排产系统,这是一个专业的方向,现在有些在用人工智能做最优解研究。算法这一块估计搞不过来,最好是有专业的API之类的能够集成到狐表内就完美了,参照
https://www.cnblogs.com/Jianchidaodi/articles/14515621.html
https://www.docin.com/p-57867166.html





[此贴子已经被作者于2021/10/15 21:55:31编辑过]

 回到顶部
帅哥哟,离线,有人找我吗?
chinaabs
  3楼 | 信息 | 搜索 | 邮箱 | 主页 | UC


加好友 发短信
等级:幼狐 帖子:53 积分:1019 威望:0 精华:0 注册:2019/2/26 16:38:00
BOM筛选树筛选节点没反应  发帖心情 Post By:2021/9/4 13:31:00 [显示全部帖子]

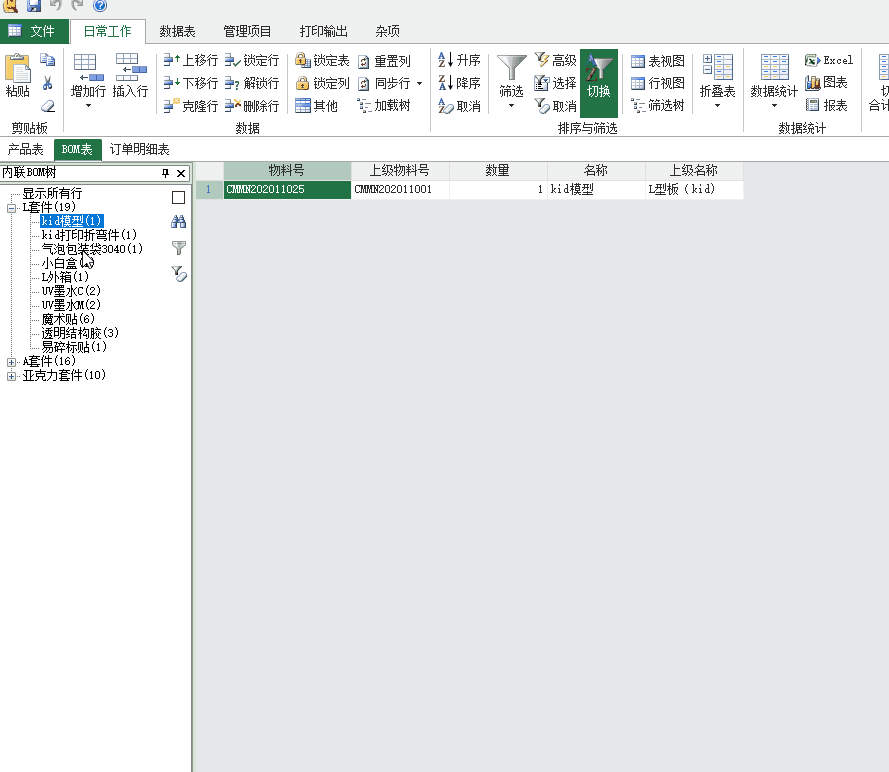

图片点击可在新窗口打开查看
请教大神,案例文件中有效的,自己做了一个类似的,筛选节点,只会展开整个树。这是什么原因?9.2的版本
 下载信息  [文件大小:   下载次数: ]
图片点击可在新窗口打开查看点击浏览该文件:管理项目2.rar



 回到顶部
